ติดชุดรับครอบลอนคู่กับจันทันทุกระยะ 100 ซม. ให้สูงกว่าหลังแป ประมาณ 10 ซม.
ยึดเหล็กซี-ลายน์รับครอบด้วยตะปูเกลียวยึดขาเหล็ก / โครงเหล็กข้างละ 2 ตัว
กำหนดแนวของครอบโค้งสันหลังคาที่ขอบทั้งสองด้าน
ติดตั้งยึดครอบโค้งสันหลังคาด้วยตะปูเกลียวยึดครอบ ที่นะยะ 15 ซม. จากหัวครอบ
ติดครอบสันโค้งแผ่นต่อไป โดยวางครอบให้ลงลอนกระเบื้อง จัดระยะให้มีช่วงซ้อนทับเท่ากัน และแนวสันหลังคาต้องเป็นเส้นตรงจนตลอดทั้งแนวันหลังคา
ติดครอบโค้งปิดปลายบริเวณจั่ว โดยยึดครอบด้วยตะปูเกลียวยึดครอบ ตราช้าง เมื่อครอบข้างและครอบสันโค้งจนครบ
การติดตั้งครอบบริเวณสันตะเข้ด้วยชุดติดตั้งครอบโค้ง ตราช้าง รุ่นลอนคู่
ติดชุดรับครอบตะเข้เข้ากับแนวตะเข้สัน ให้สูงกว่าหลังแป ประมาณ 10 ซม.ทุกระยะไม่เกิน 100 ซม. (เหมือนกับสันหลังคา)
ติดตั้งครอบโค้งตะเข้โดยเริ่มจากปลายล่างสุดของแนวสันตะเข้ กำหนดแนวของครอบโค้งตะเข้ที่ขอบทั้งสองด้าน
ติดตั้งครอบโค้งตะเข้ โดยเริ่มจากปลายล่างสุดของแนวสันตะเข้ ด้วยตะปูเกลียวยึดครอบ
ติดครอบโค้งตะเข้ตัวเข้าไป โดยจัดให้ลงลอนและยึดด้วยตะปูเกลียวยึดครอบ
ติดครอบโค้งตะเข้ให้ครบทุกตัว และพยายามรักษาแนวครอบให้ตรงเป็นแนวเดียวกัน
ติดครอบโค้งปิดปลายบริเวณปลายตะเข้โดยยึดครอบด้วยตะปูเกลียวยึดครอบ
สำหรับหลังคาทรงจั่ว หลังจากมุงกระเบื้องลอนคู่ และติดตั้งไม้ปั้นลมแล้ว ให้ติดตั้งครอบข้างที่บริเวณปั้นลม
ติดตั้งครอบข้างปิดชายที่ปลายข้างล่างปั้นลมเป็นแผ่นแรก โดยยึดครอบกับไม้ปั้นลมด้วยตะปูเกลียว ตราช้าง ปลายแหลม 38 มม.
วัดระยะจากชายบนของครอบ 10 ซม. ใช้ดินสอขีดแนวช้อนทับของครอบข้างแผ่นต่อไป
ติดครอบข้างแผ่นต่อไป โดยให้มีระยะช้อนทับครอบข้างปิดชาย 10 ซม. ยึดด้วยตะปูเกลียว ตราช้าง ปลายแหลม 38 มม.
ติดครอบข้างแผ่นต่อไปจนเกือบถึงสันหลังคา เว้นแผ่นบนสุดไว้ด้านละ 1 ตัว
ครอบตัวสุดท้ายจะต้องติดหลังจากที่ติดตั้งครอบสันโค้งเรียบร้อยแล้ว โดยให้ตัดขอบด้านข้างและด้านหน้า (วัดตัดหน้างาน) เพื่อให้ติดตั้งครอบสันโค้งพอดี

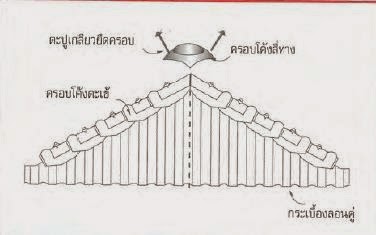

ติดตั้งครอบโค้งสามทางทับครอบโค้งตะเข้ ใช้ตะปูเกลียวยึดครอบ ยึดครอบโค้งสามทางกับตะเข้พรางทั้ง 2 ด้าน และอกไก่พราง
2.การติดตั้งครอบโค้งสี่ทาง
ติดตั้งครอบโค้งสี่ทางทับครอบโค้งตะเข้ ใช้ตะปูเกลียวยึดครอบ ยึดครอบโค้งสี่ทางกับตะเข้พรางทั้ง 4 ด้าน
3.การติดตั้งครอบชนผนัง
กรณีเป็นผนังก่ออิฐฉาบปูน ใช้ตะปูเกลียวยึดครอบ 1 ตัวต่อครอบชนผนัง 1 แผ่น ยึดบริเวณลอนกลางแผ่น โดยทิศทางการมุงเช่นเดียวกับทิศทาง การมุงหลังคาลอนคู่ พร้อมติดตั้งแฟลชชิ่งกันน้ำด้านบน
กรณีเป็นผนังไม้ฝา ตราช้าง สมาร์ทวูด หรือผนัง ตราช้าง สมาร์ทบอร์ดให้สอดครอบชนผนังไว้ด้านในของผนังไม้ฝา ตราช้าง สมาร์ทวูด หรือผนัง ตราช้าง สมาร์ทบอร์ด สำหรับครอบข้างให้ทำการติดตั้งเมื่อครอบชนผนังติดตั้งเสร็จ
การมุงกระเบื้องหลังคาลอนคู่และการติดตั้งชุดครอบ อุปกรณ์หลังคา ตราช้าง
-เครื่องมือติดตั้งและข้อแนะนำในการติดตั้งกระเบื้องหลังคา ลอนคู่ ตราช้าง
-การติดตั้งกระเบื้องหลังคาลอนคู่ ตราช้าง แบบหลังคาทรงจั่ว และหลังคาทรงปั้นหยา ด้วยแปและคลิปล็อค ตราช้าง
-การติดตั้งไม้เชิงชาย ตราช้าง สมาร์ทวูด และชุดแผ่นปิดเชิงชาย รุ่นลอนคู่ กับกระเบื้องหลังคาลอนคู่ ตราช้าง
-การติดตั้งกระเบื้องหลังคาลอนคู่ ตราช้าง ด้วยแปและตะปูเกลียว ตราช้าง และกับแปชนิดอื่นๆ
-การติดตั้งรางน้ำตะเข้ ตราช้าง กัลวาไนซ์เคลือสี สำหรับกระเบื้องหลังคาลอนคู่ และพรีม่ารางน้ำกัลวาไนซ์
-การติดตั้งครอบบริเวณสันหลังคาด้วยชุดติดตั้งครอบโค้ง ตราช้าง รุ่นลอนคู่
-ชุดครอบและอุปกรณ์ ตราช้าง สำหรับกระเบื้องหลังคาลอนคู่
